中交建筑集团有限公司海外事业部:央企担当,攻坚克难,全力以赴保生产
单位背景
中交四公局自2006年开展海外业务,2010年正式成立中交四公局海外事业部,2014年取得中交四公局对外承包工程资格证书,2016年注册成立中交第四公路工程局有限公司国际工程分公司,2022年9月伴随四公局的名称变更,正式更名为中交建筑集团有限公司海外事业部。
海外事业部成立的17年来,始终秉承“交融天下,建者无疆”的企业精神,坚持“公平、包容、务实 创新”的企业核心价值观,开拓创新、锐意进取,规模不断壮大,有效把握住了“一带一路”的历史契机,积极布局海外市场,累计建设项目70余个,业务遍及18余个国家地区。近年来,相继承接了众多技术含量高、难度大的交通基础设施建设和管理项目,获得了业界的广泛认可和好评。绿色供应链战略规划
集中采购、集约物流。紧跟集团战略目标,海外建立全球化、分布式的供应链框架,在“十四五”期间逐步探索和强化海外分区式集中供应、片区式协同共享物资、设备资源。提高海外集中采购管理水平,推进跨国、区域联采,提高联采占比,增加厂家直采品类,扩大厂家直采规模。
绿色供应链实施情况
格鲁吉亚E60(F3)高速公路项目在实施过程中,始终坚持环保、节能、低碳的绿色供应链管理理念,特别是针对主要材料,从选型设计、采购供应、运输方案、安装施工及回收利用等方面着手,积极践行绿色可持续发展战略。项目桥梁部分采用钢结构桁架桥,共计3972米,总重量约1.8万吨,单跨最大跨径为60米,单联最长为840米,按照英制标准进行设计施工。钢梁桥的选型设计、生产加工、运输及施工环节充分考虑节能、减排环保要求。
一是优化施工方案。根据施工中起重机起重能力,经项目总工及专家团队对比研究,钢梁节段采用工厂整体焊接,分批次加工及运输,支架法分节段吊装+地面拼装整跨吊装的施工方案,最大程度减少资源投入,为节能增效打下坚实基础。
二是优选合格供应商。钢梁原材料分批次采购于乌克兰、罗马尼亚、中国,钢梁生产则委托格鲁吉亚Construction Service工厂生产,生产过程中严格遵守当地环保法律法规,落实钢梁在生产过程中的节能减排和绿色环保要求。
三是绿色生产加工。钢梁桥原设计采用防腐涂装,为保障材料防腐设计的同时加强绿色环保要求,申请变更材质为耐候钢,工厂在生产时避免了由于涂装过程中产生的废气、废水,厂内焊接所产生的气体经过空气过滤设备过滤,符合标准后进行排放,厂内的污水通过集中收集由第三方专业公司进行处理,焊接产生的废渣及边角料等集中收集后由专业公司回收处理;为确保钢梁制造加工的质量,钢梁厂对焊接质量、焊接变形的控制、钢箱梁几何精度的控制、吊装变形、预拼装精度控制等层层把关。钢梁组焊按“平底板→腹板→顶板→侧异形板→剪力钉”流程进行。钢梁生产制造的加工流水作业化、标准化不仅利于加工及运输(如绑扎、二次转运等),对缩减整体采购成本也起到了技术支撑;,
四是绿色运输供应。钢梁运输采取从工厂路运,优化装车顺序,采取“先用物料先装,后用物料后装”的原则,同时积极协调工厂运输车队及当地交通管理部门,保障大件运输可直接运至施工现场,在施工场地设置大件临时存储区,避免二次倒运环节,提高工作效率,减少设备使用,降低资源消耗。
五是绿色施工。由于变更主梁材质,避免了现场进行二次涂装对环境的污染,有效保护当地自然生态环境;全桥链接采用工厂分段整体焊接,现场栓接工艺,避免了焊接产生的烟尘和伴生金属物对当地大气和河流污染,在施工过程做好了环保要求;主梁连接段采用现场栓接,在工厂进行预拼装,及时处理孔位偏差,规避了现场二次扩孔,避免现场产生废水、废屑。

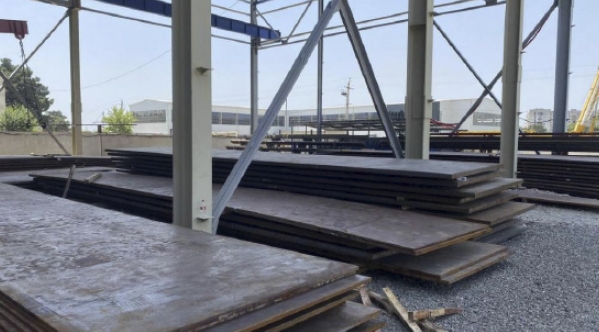

图一:原材料分类存储

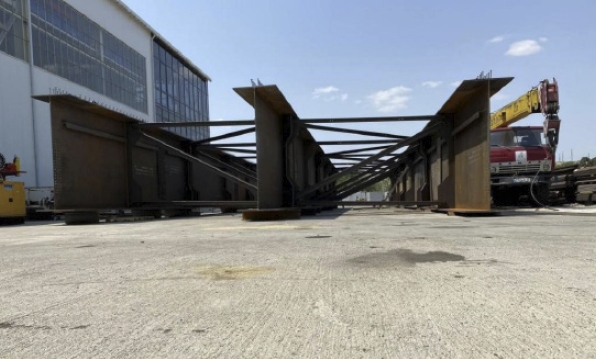

图二:工厂预拼装
绿色供应链实施成效
项目地处亚欧交接,施工采用欧洲标准,环保要求极高,公司结合国内外的先进管理经验,在项目供应链管理工作中,重视绿色发展,从供应端到物流端,再到回收端,切实达到了资源利用高效化、环境影响最小化,取得了良好的成绩,未发生一起投诉事件,获得了当地政府、媒体、业主、监理、居民的一致好评,荣获中国对外承包工程商会2023年度国际工程供应链管理提升计划“优秀践行企业”。
